哈萨克斯坦艺术博物馆1150W LED 切割投影深化设计到现场调试

阿拉木图艺术博物馆

以大面积建筑图案投影,塑造中亚文化地标的独特夜间形象

查看项目详情

项目概览

项目
阿拉木图艺术博物馆
位置

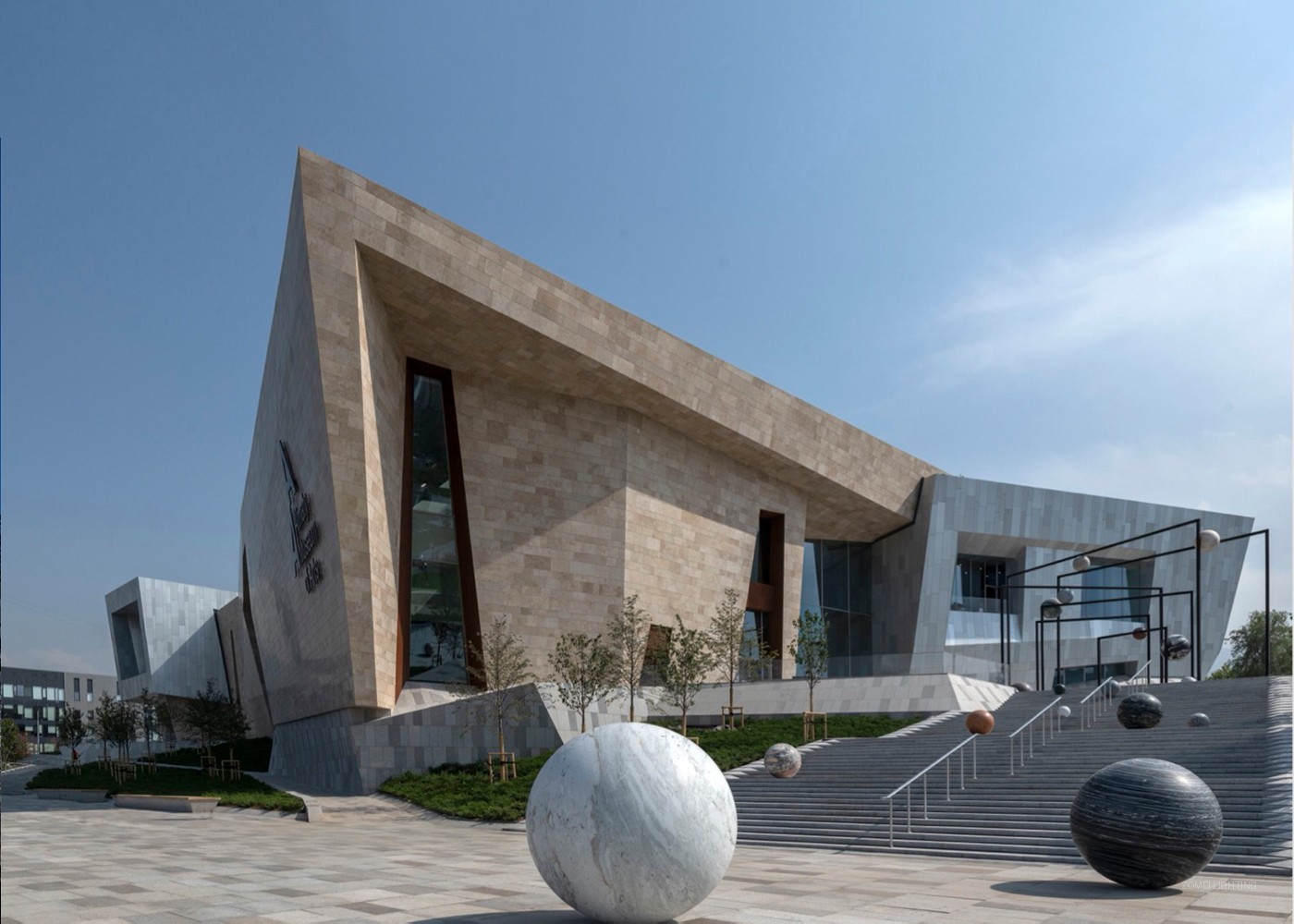

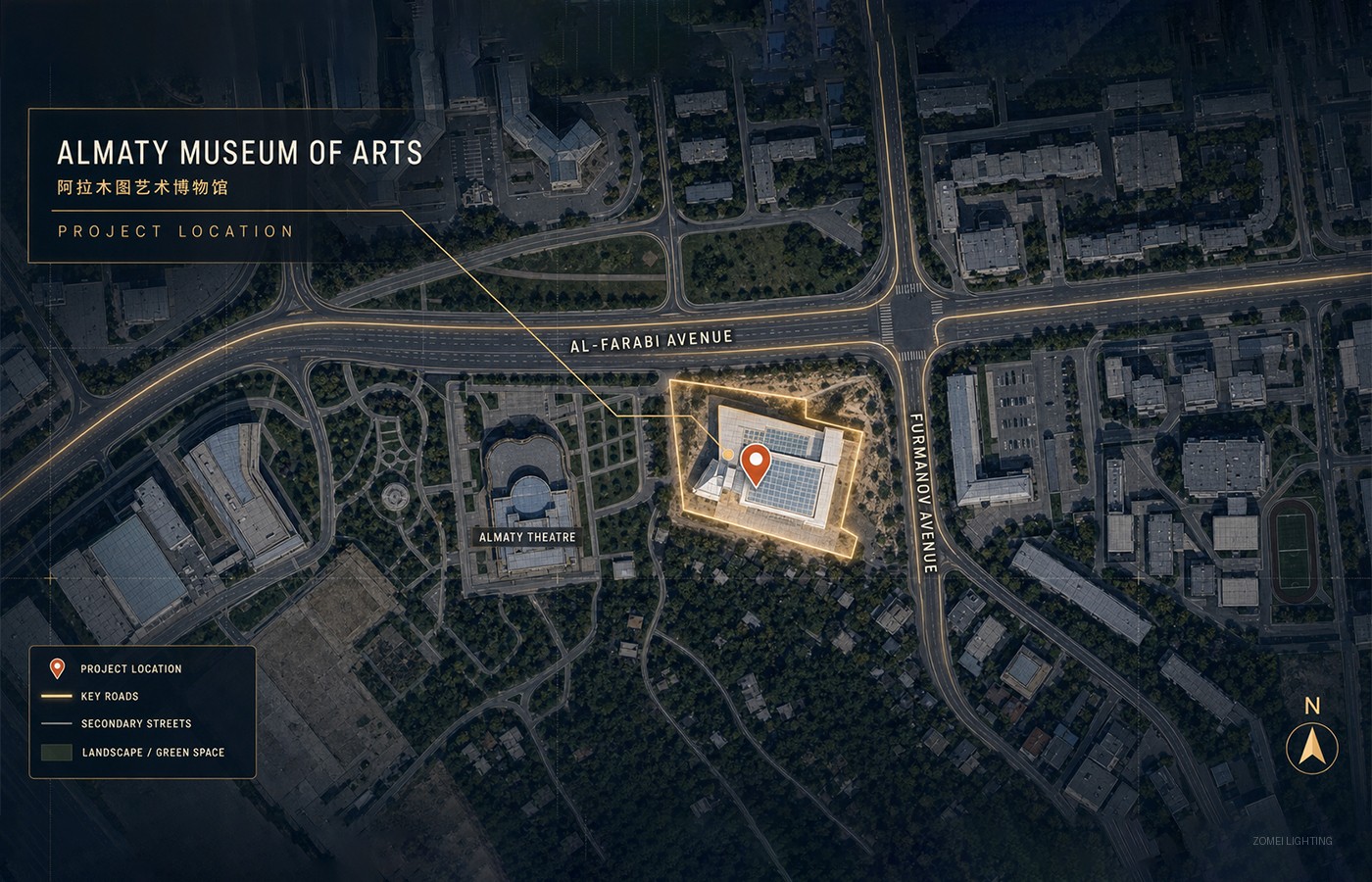

哈萨克斯坦,阿拉木图
建筑类型
现代与当代艺术私人博物馆
建筑设计
Chapman Taylor 建筑事务所
灯光类型
建筑外立面图案投影
核心技术
1150W 大功率精准 LED 切割灯
灯光效果

白光 / 静态图案 / 动态场景
卓美角色
深化设计 / 技术配合 / 安装支持 / 现场调试

为什么这个项目具有特殊意义

阿拉木图艺术博物馆是中亚现代与当代艺术领域具有代表性的文化地标。建筑将天山自然景观的厚重感与阿拉木图现代城市的活力融为一体。因此,本项目的外立面照明并非简单地将建筑照亮,而是希望让光成为建筑艺术表达的一部分,使建筑在夜间拥有独立、鲜明且可变化的文化形象。

文化地标建筑艺术表达中亚项目创新

项目核心亮点

1150W

大功率精准 LED 切割灯

大面积拼接

多灯协同完成建筑立面图案拼接

3种模式

白光、静态图案与动态效果

6种场景

每台灯具支持 6 组图案场景切换

全流程交付

深化设计、现场调试与最终验收

从建筑立面到夜间艺术

白天,建筑通过体块关系和材料质感形成清晰的空间识别;夜晚,经过精准拼接的光影图案让建筑拥有节奏、动势和公共文化记忆。

为什么选择图案投影?

项目目标不只是照亮建筑,而是把建筑外立面转化为可控制、可表达的夜间艺术界面。

01

洗墙灯

形成均匀立面亮化

适用于建筑轮廓与材质表现,但难以承载复杂图案内容。

02

泛光灯

提供基础环境照明

增强整体亮度与空间层次,图案表现和视觉叙事能力有限。

03

精准 LED 切割灯

实现高精度图案投影

图案清晰、边界锐利,支持静态与动态场景切换。

从建筑分析到投影构图

建筑分析视觉节奏图案构图灯位定位投影拼接最终灯光场景

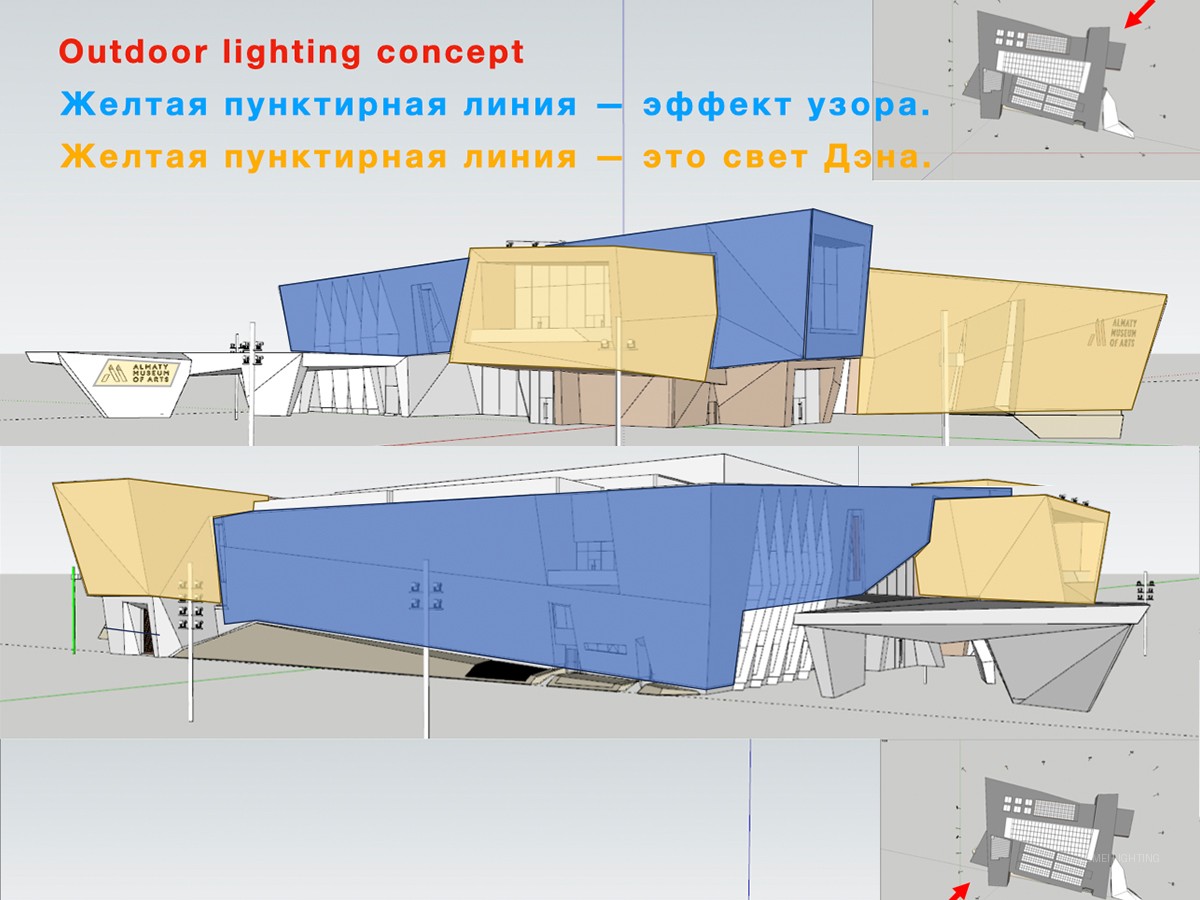

深化设计从建筑比例、结构节奏、观看方向和核心视觉面入手,将整体图案拆分为可执行的投射区域,并通过灯位、角度、距离和边界控制形成连续完整的光影构图。

核心工程难点

难点 01

大面积图案拼接

多台切割灯共同覆盖大面积建筑立面,任何单台灯具的位置、角度或焦距偏差,都可能造成图案断裂、错位、重影或亮度不一致。

难点 02

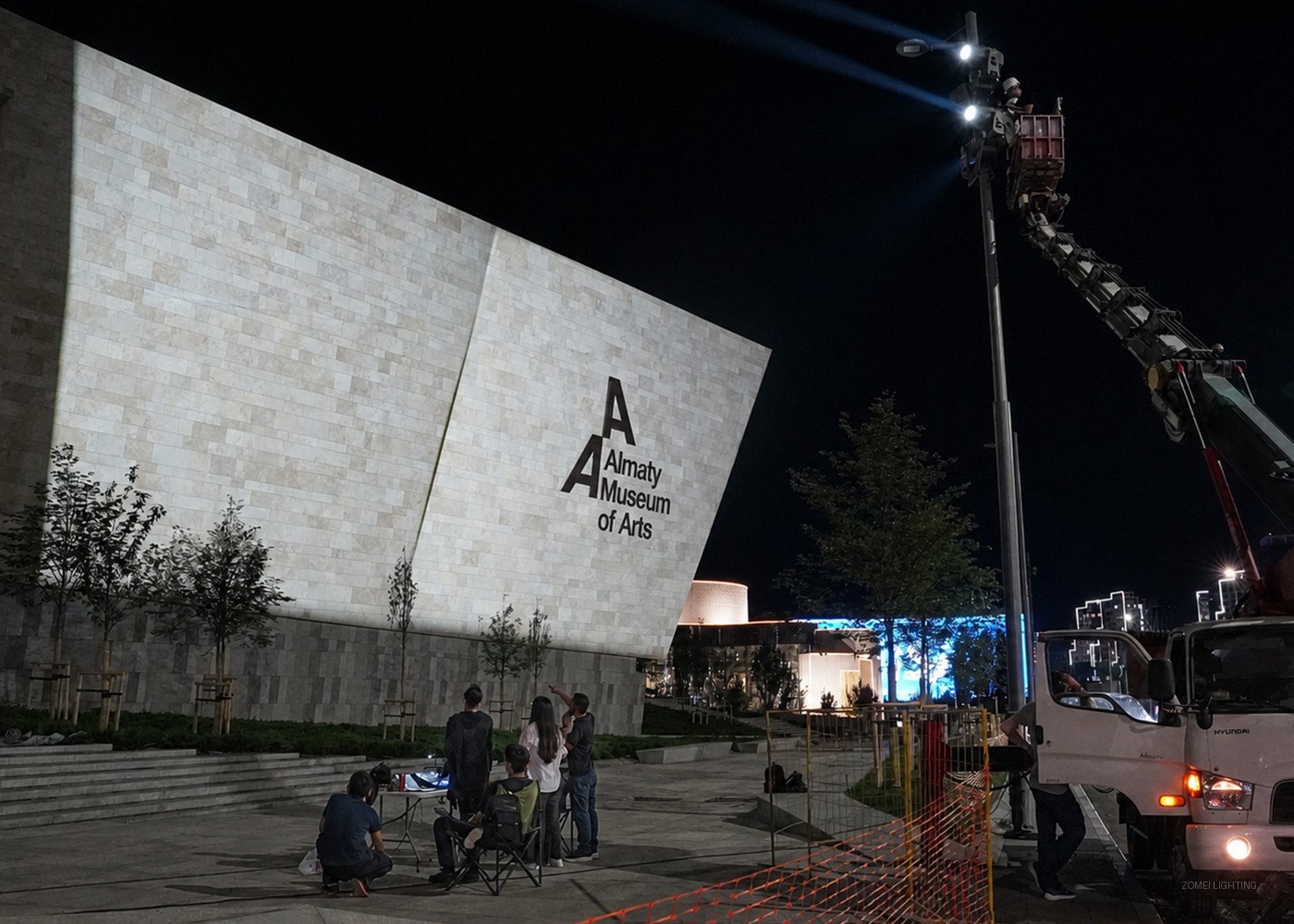

安装精度

大功率远距离投射对灯具安装基础、支架稳定性和安装定位精度提出较高要求,前期深化必须与现场条件保持一致。

难点 03

夜间校准

最终画面无法仅依靠图纸完成,需要在真实夜间环境中逐台完成调焦、切边、亮度匹配和拼接修正。

难点 04

动态场景同步

白光、静态图案与动态场景需要在视觉节奏、控制逻辑和设备同步之间取得平衡,避免效果杂乱或破坏建筑自身秩序。

客户最终获得的,不只是一批灯具

01

具有识别度的夜间文化地标形象

02

从效果概念转化为可安装、可调试的工程方案

03

白光、图案与动态场景支持不同活动表达

04

从深化到现场调试的持续技术支持

从跨国协作到最终亮灯

项目从前期沟通、图纸深化、系统拓扑到现场安装和夜间联调,都需要围绕同一套技术逻辑持续推进,确保复杂投影效果最终能够稳定落地。

需求沟通

明确项目目标、建筑条件、视觉方向和交付节奏。

技术确认

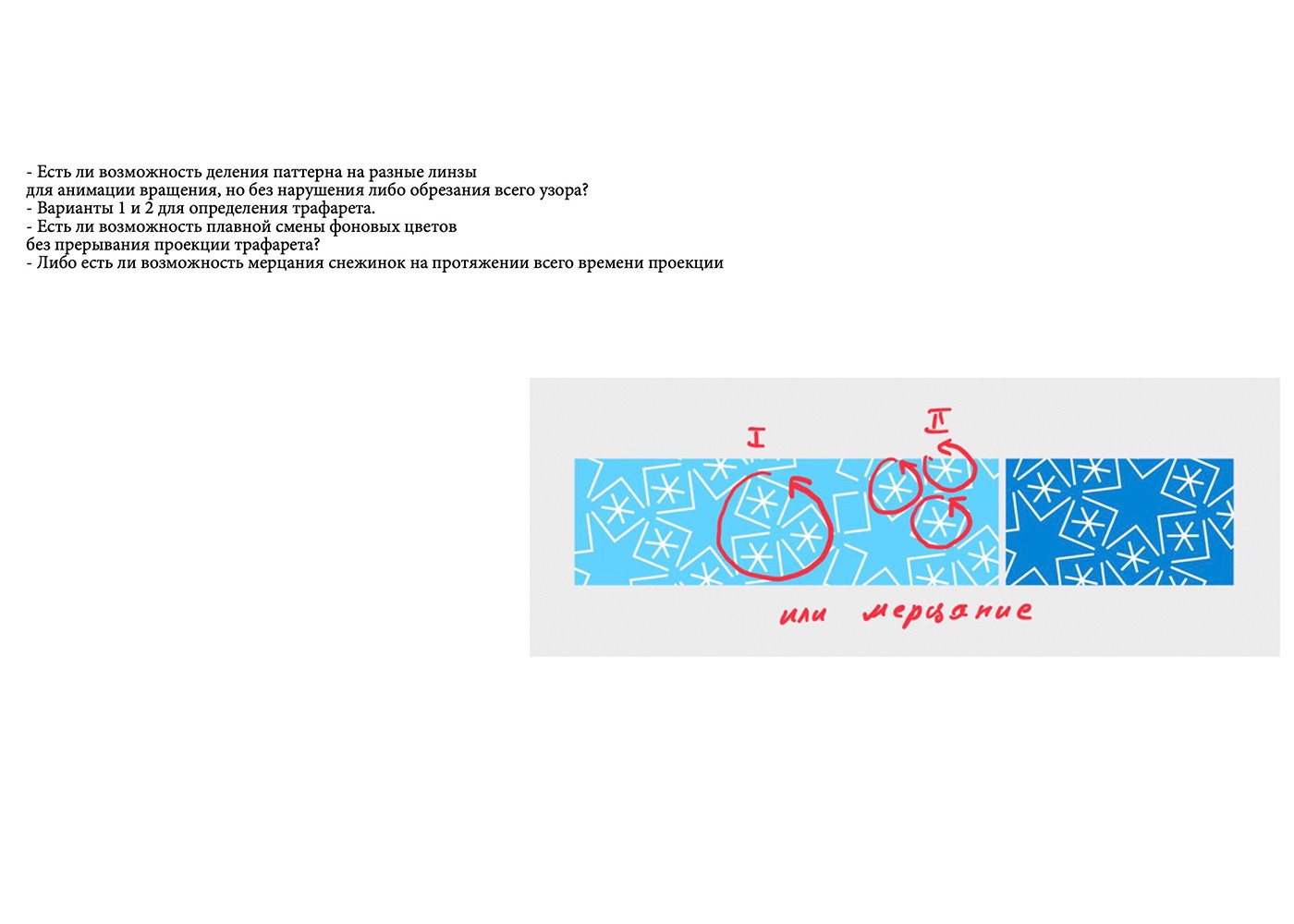

通过图纸批注和技术资料确认灯具位置与投射条件。

深化图纸

将建筑图纸转化为可施工的投影分区与安装依据。

灯位布置

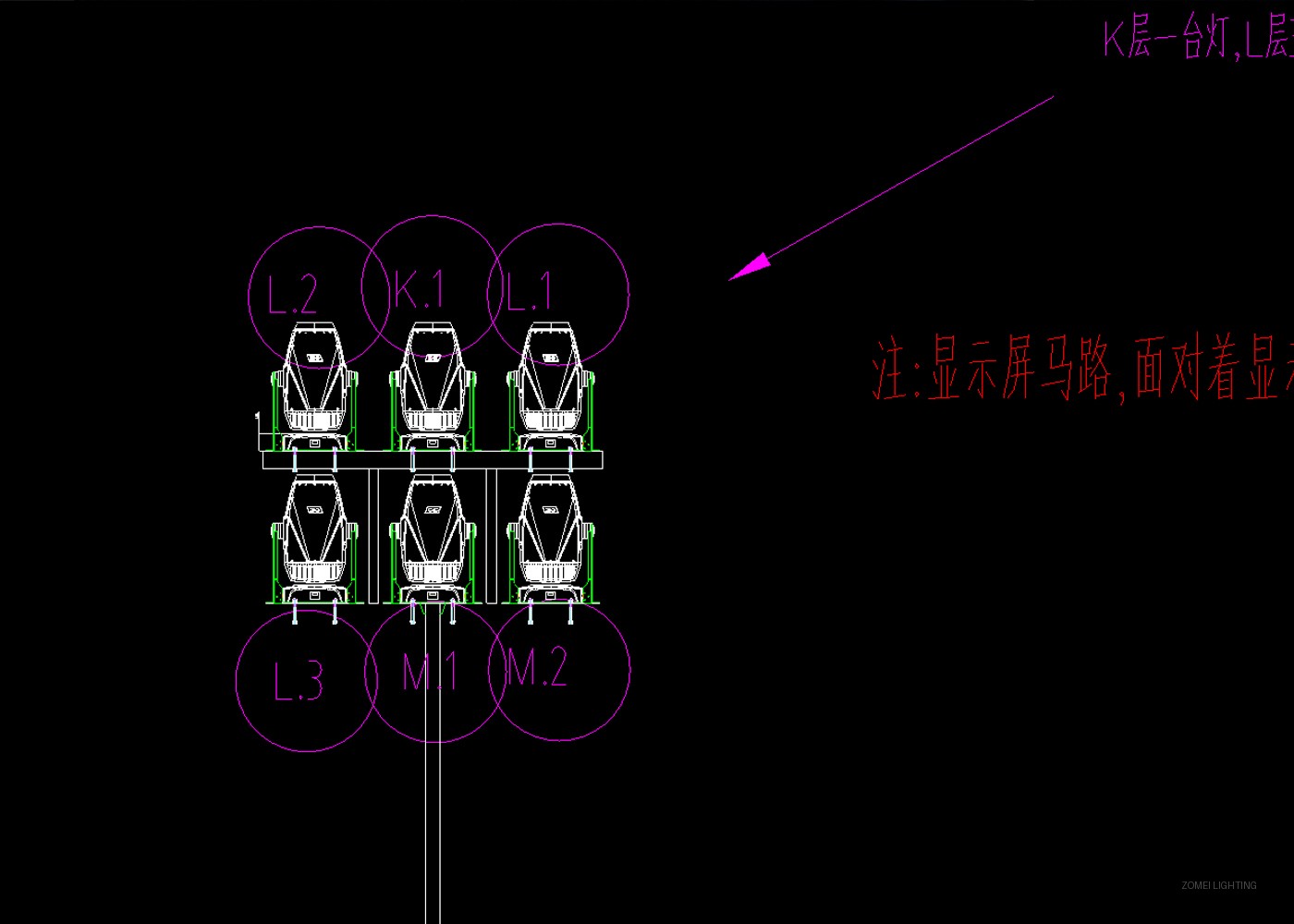

协调灯具编号、投射范围、分区关系和安装条件。

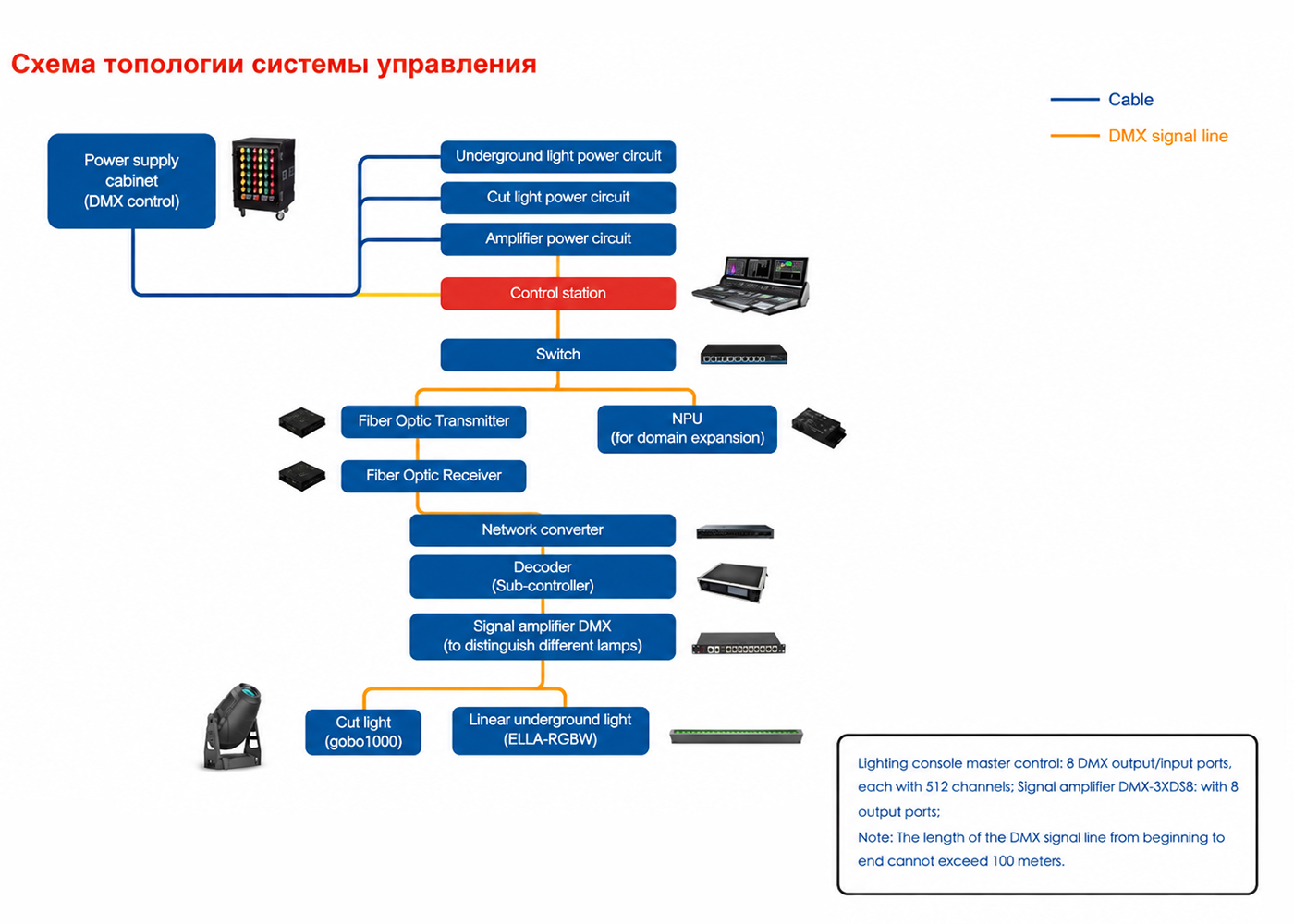

系统拓扑

梳理控制系统、信号链路与灯具分区关系,确保动态场景稳定运行。

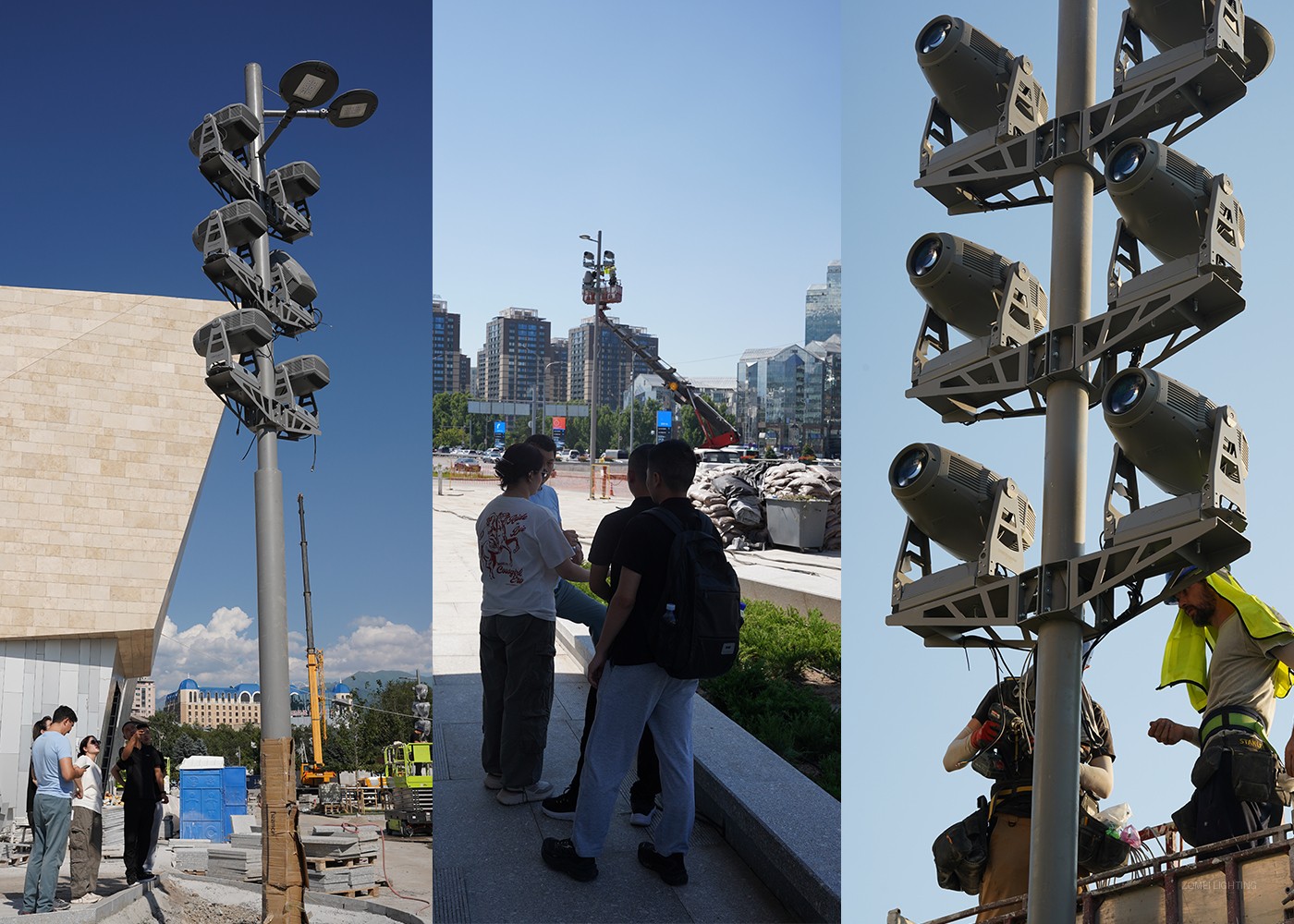

现场协作

与当地团队确认支架、线路和实际安装条件。

现场安装

按照深化资料完成灯具安装与基础定位。

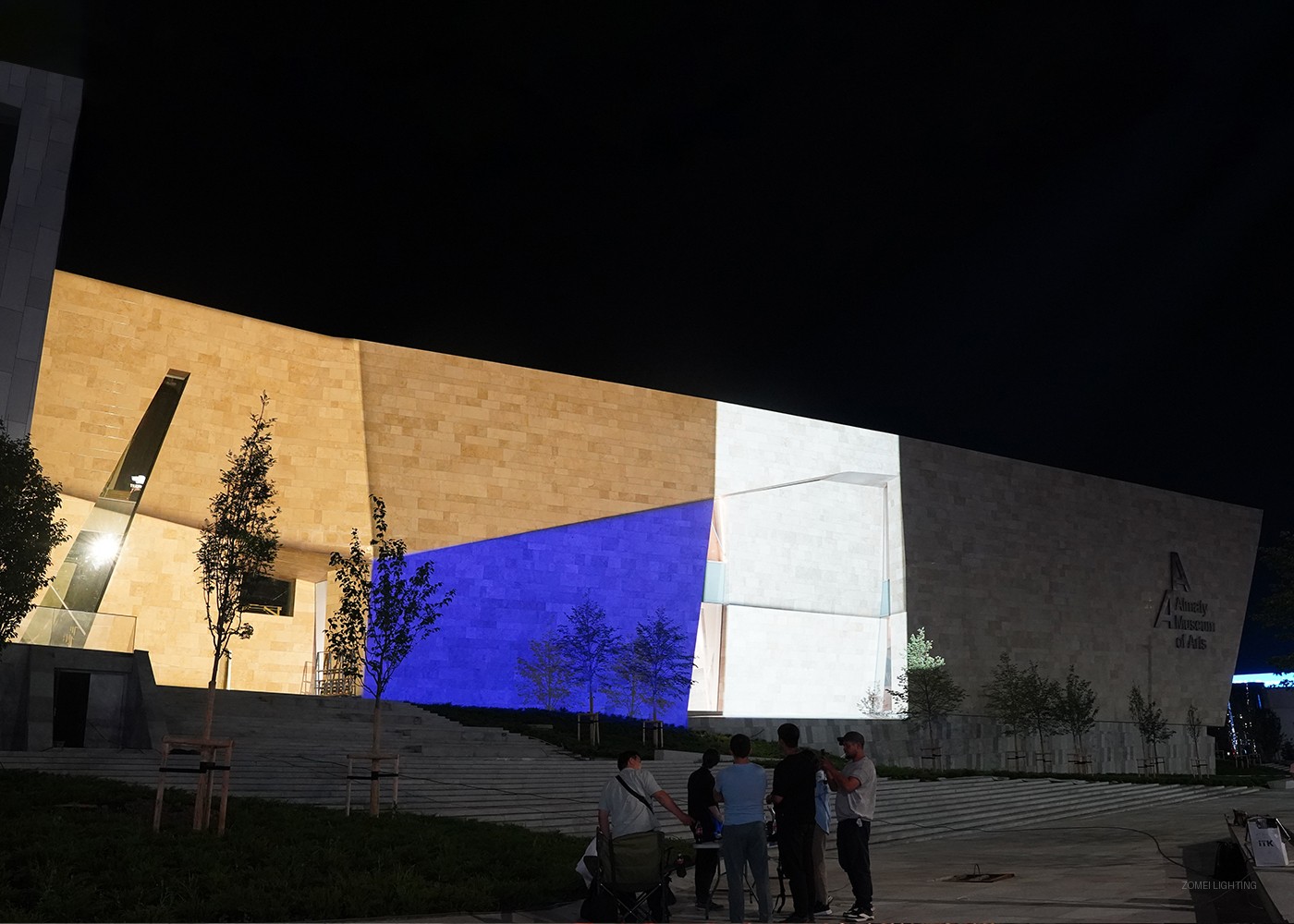

第一次亮灯

首次亮灯确认投射方向、焦距和画面边界。

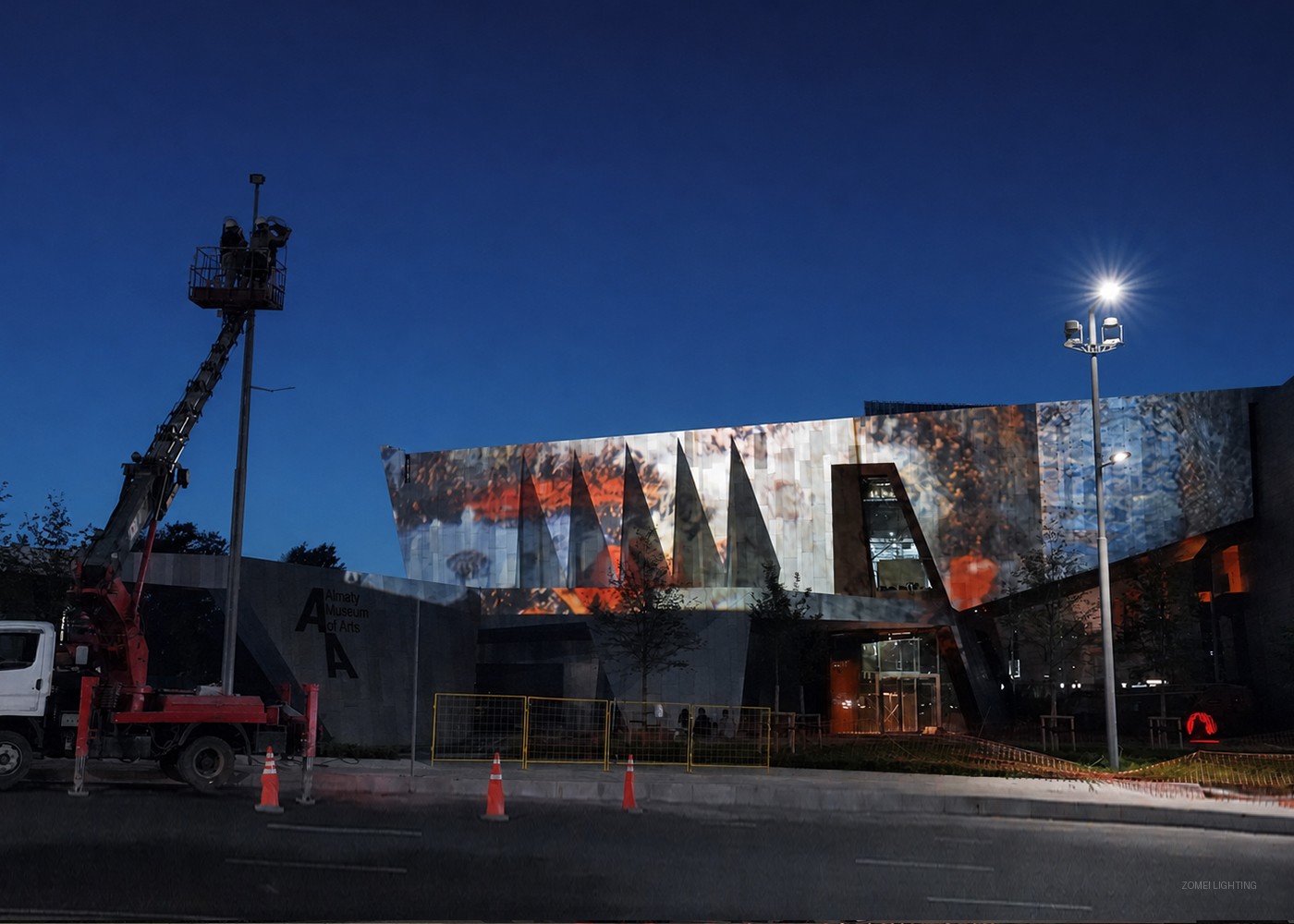

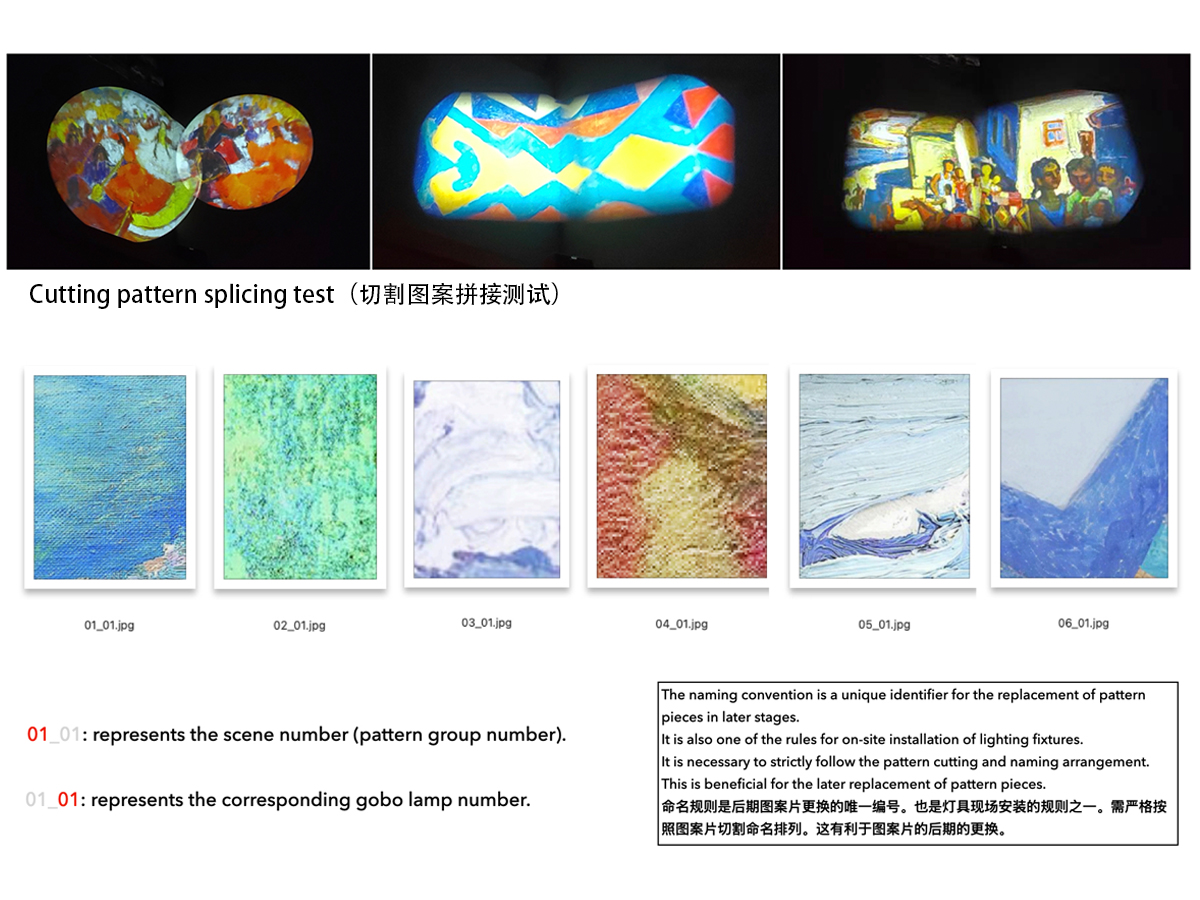

图案拼接

对相邻画面进行对位、边界修正和亮度匹配。

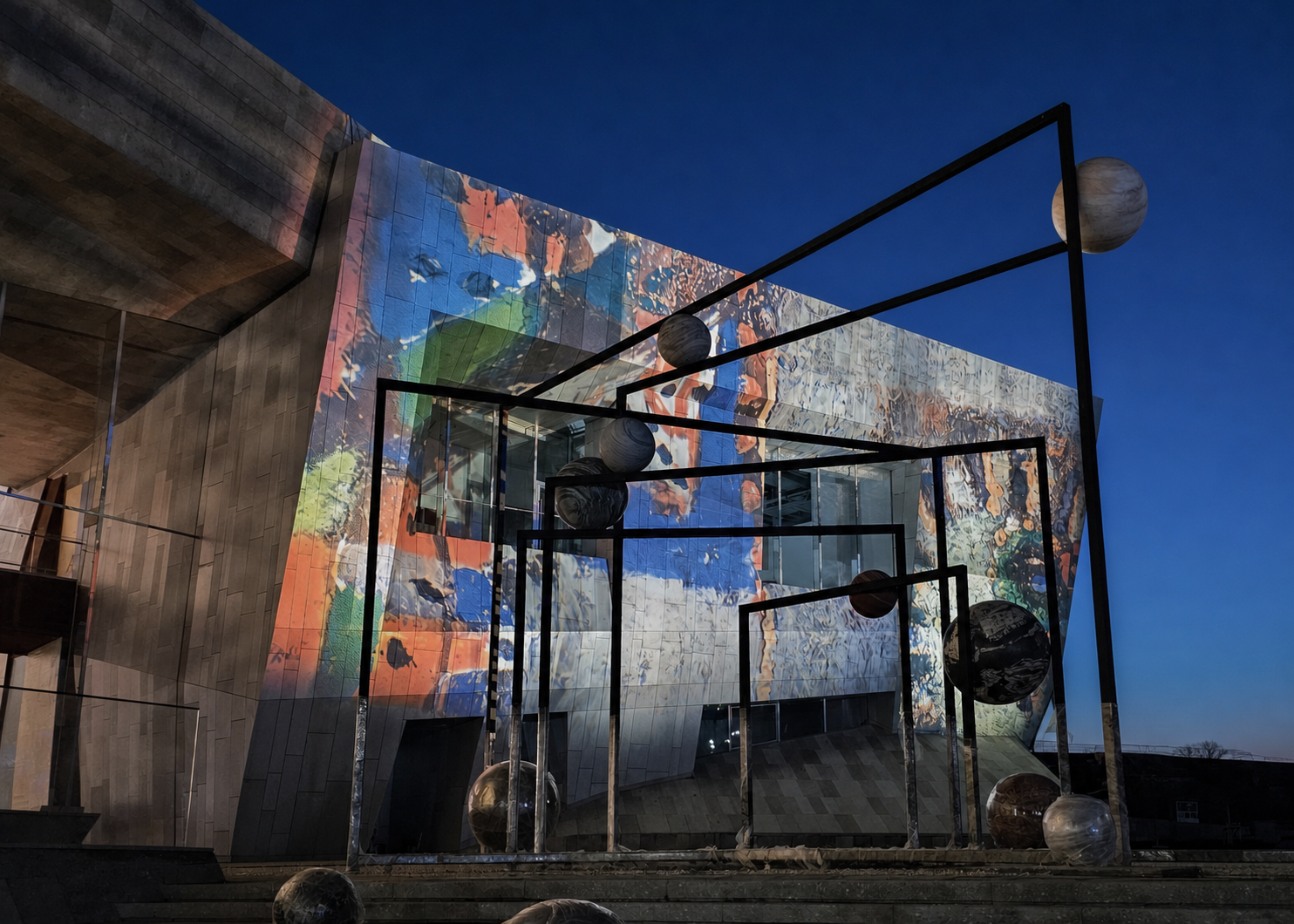

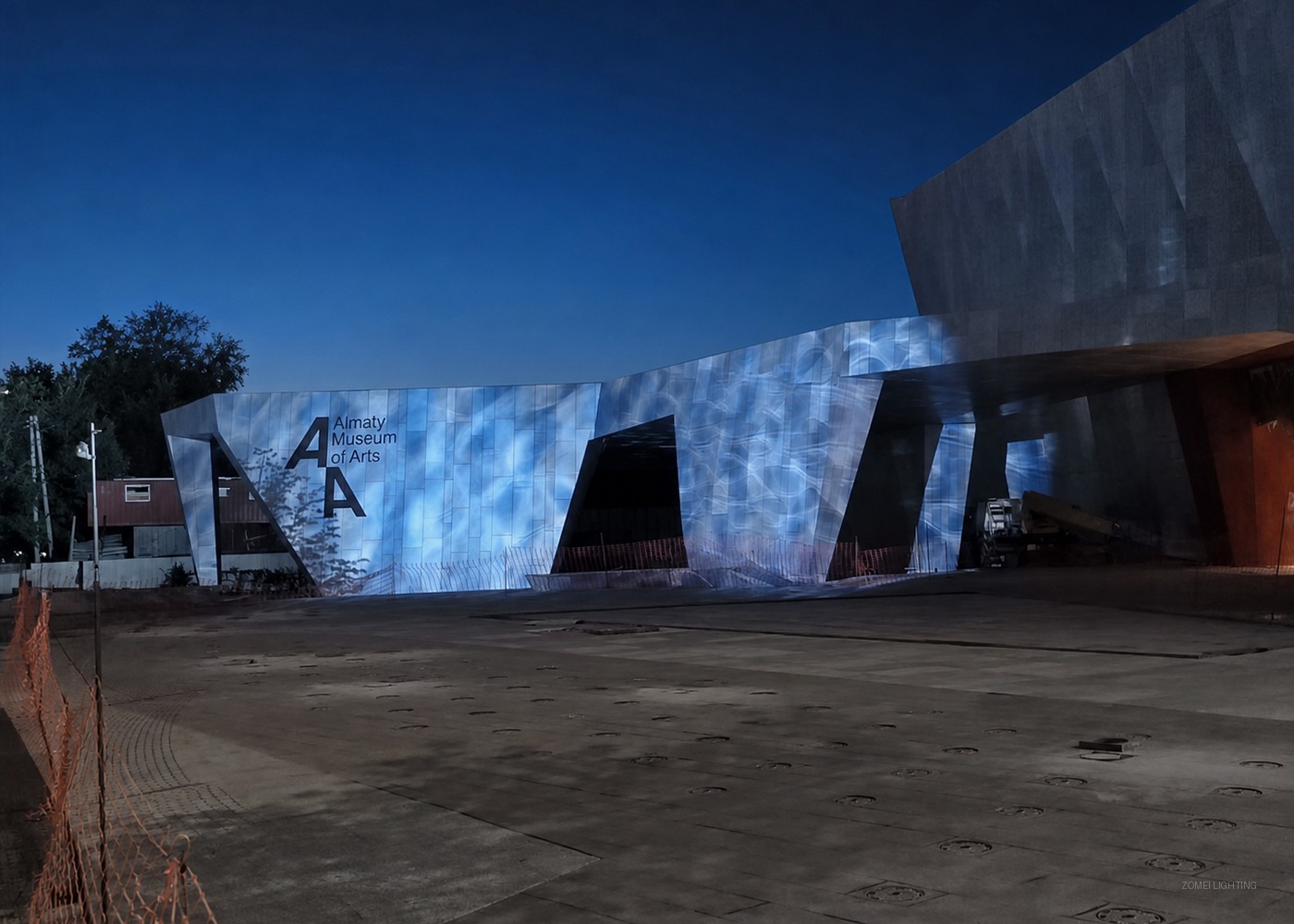

动态编程

完成静态图案与动态场景的程序测试。

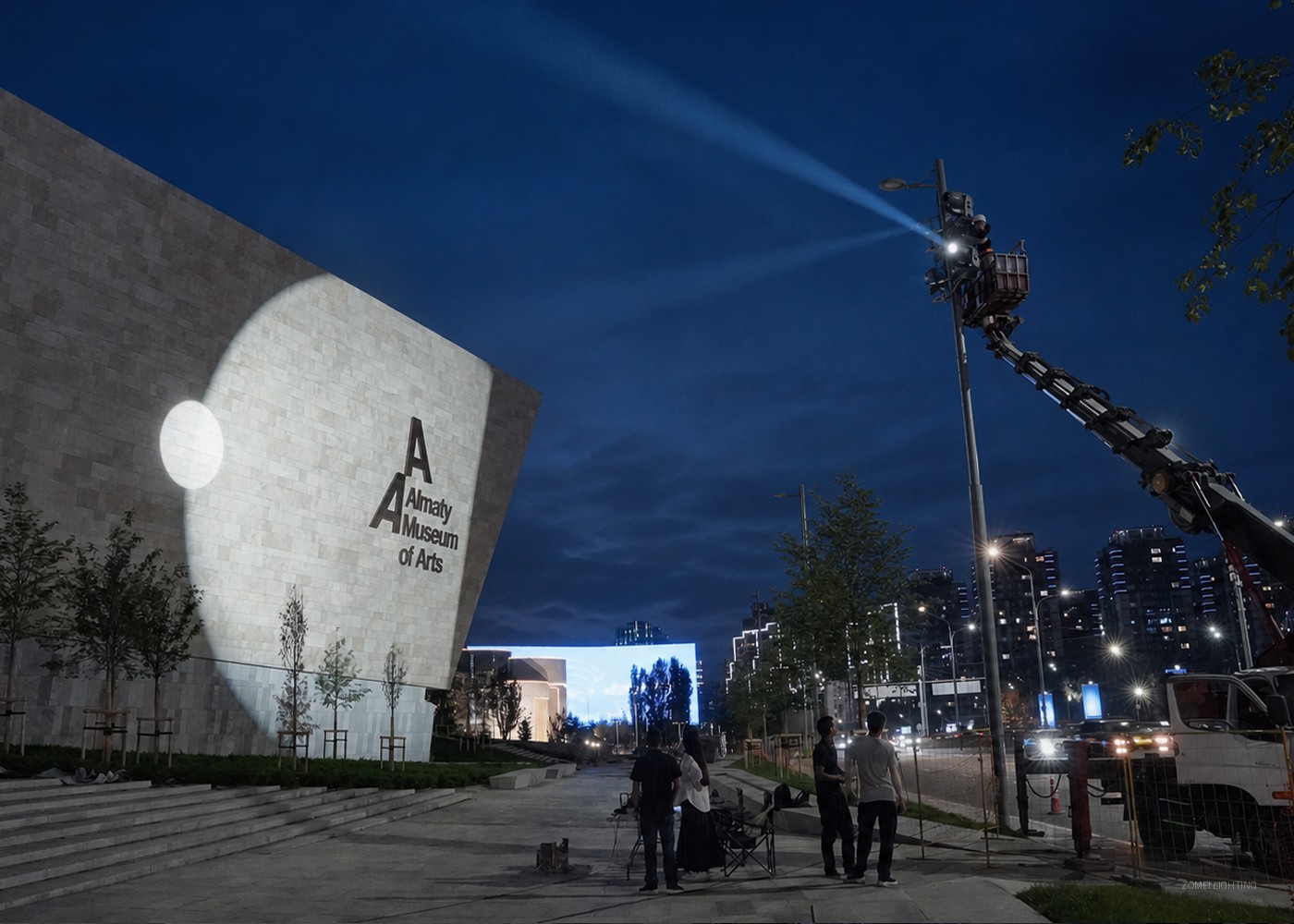

夜间联调

在真实夜间环境中复核整体画面与动态节奏。

最终验收

与客户和现场团队共同确认最终灯光效果。

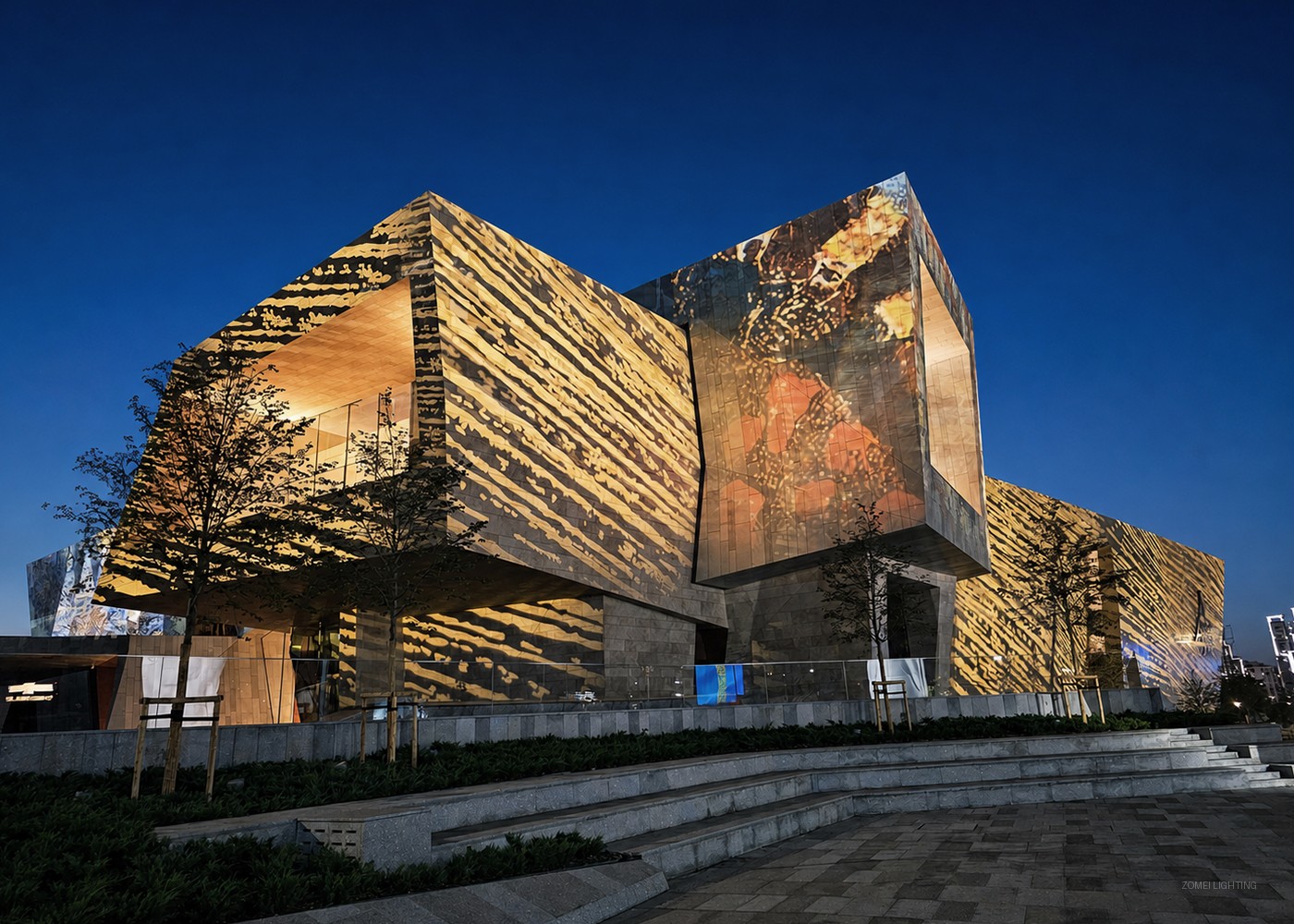

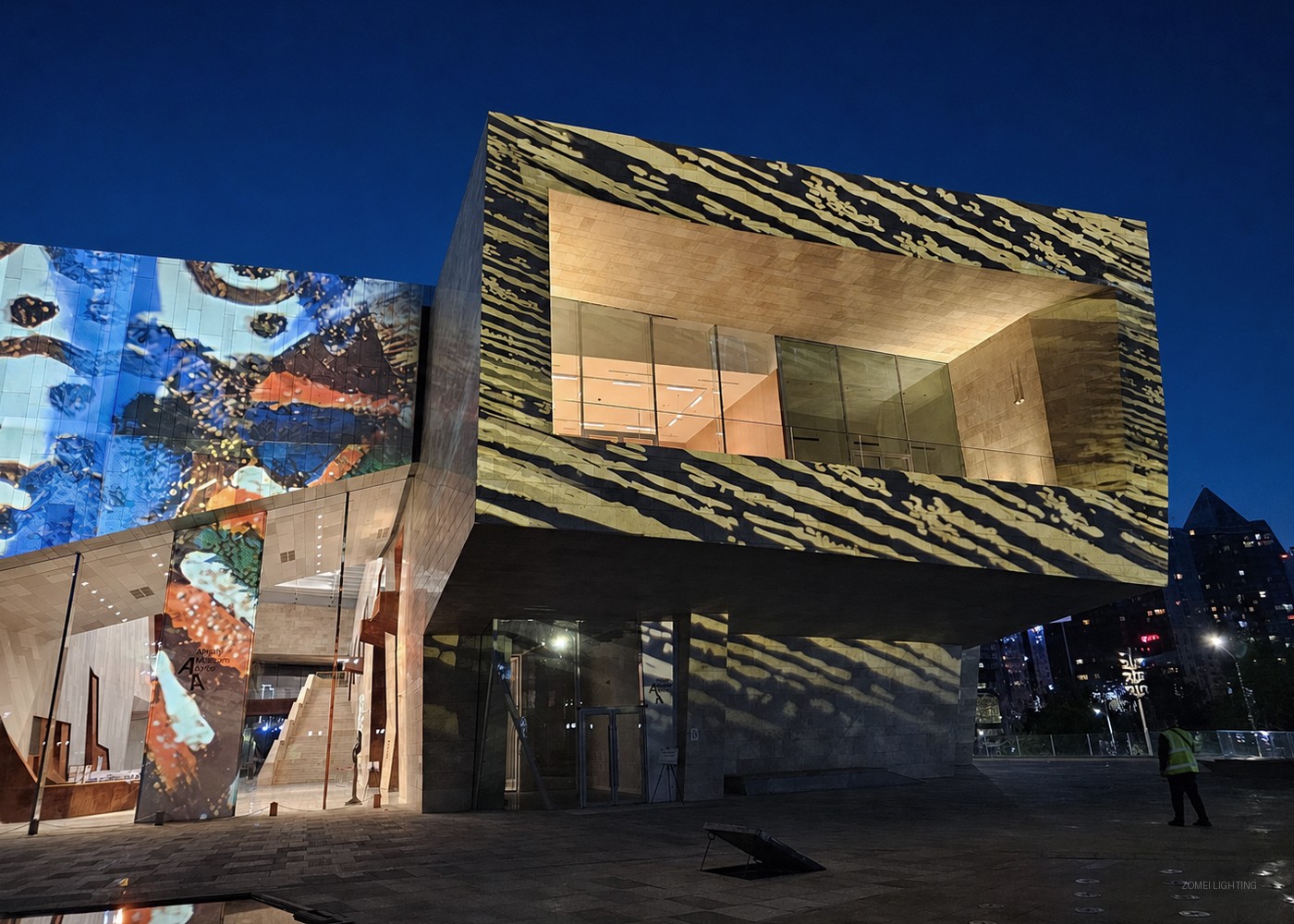

最终光影效果

技术解析

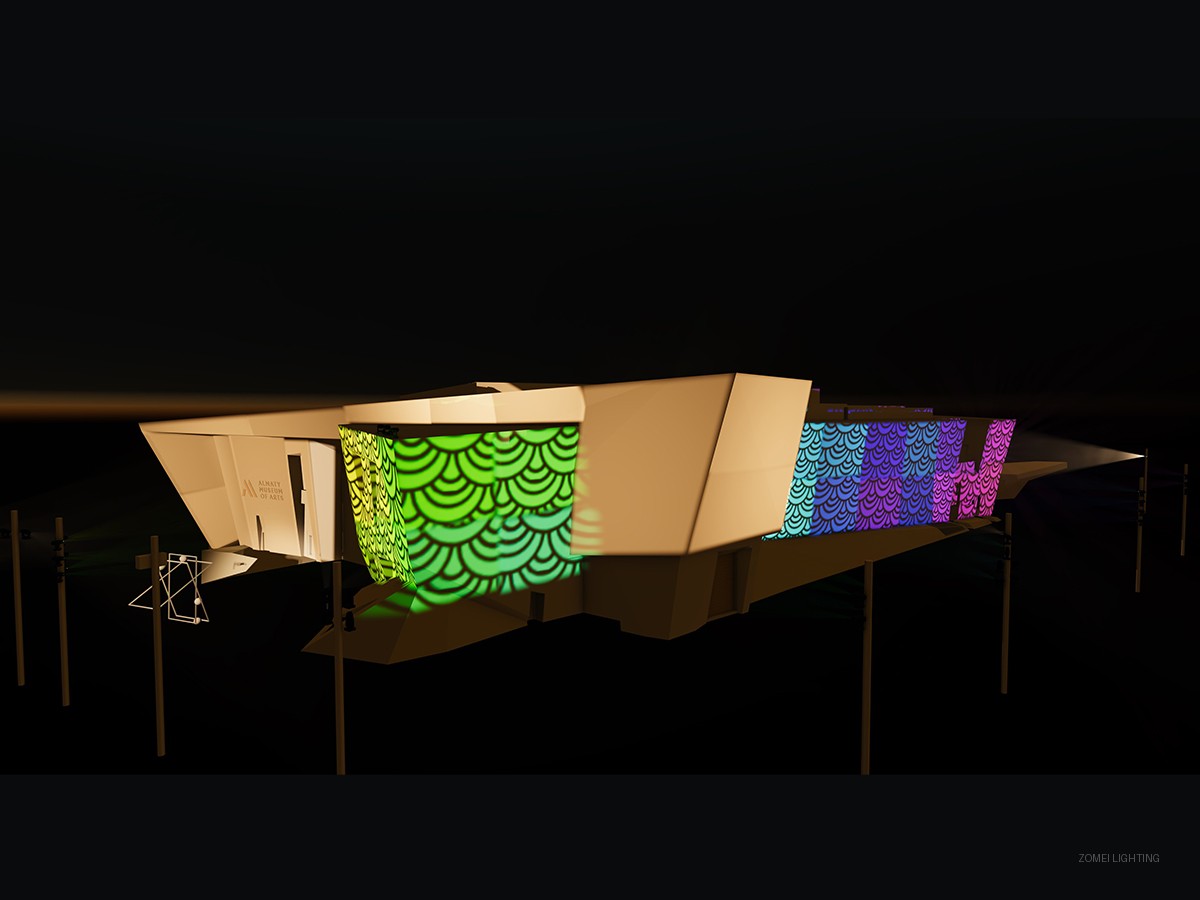

大面积建筑图案拼接如何实现

单台 LED 切割灯只能在有限范围内保持足够清晰度和亮度。面对大面积博物馆立面时,整体画面需要被拆分为多个投射单元。每个单元都要对应具体立面区域,并根据投射距离、安装角度和透视关系进行校正。相邻画面还需要处理边界、重叠、亮度和焦点一致性。图纸提供理论基础,但最终效果仍取决于夜间调试,因为建筑误差、安装偏差和材料反射都会影响图案位置和清晰度。动态内容还要求所有投影单元在节奏和控制逻辑上保持同步。

为什么必须进行现场夜间调试

投影照明不能只在办公室或工厂里完成判断。建筑材料会影响反射与对比度,环境光会改变可见性,安装误差也会改变投射位置。即使灯位图纸足够准确,最终画面仍必须在真实夜间环境中确认。现场调试包括调焦、切边、画面边界修正、亮度匹配和动态场景测试。对于博物馆和文化地标项目,这一步尤其重要,因为灯光既要尊重建筑秩序,又要形成可控的视觉识别。

什么样的投影照明方案才真正可落地

可落地的投影照明方案不只是漂亮的效果图。它必须回答实际问题:灯具能否安装,投射距离是否合理,光路是否被遮挡,支架是否稳定,线路和控制是否可实施,后期维护是否方便。对于跨国项目,可实施性还取决于资料是否清晰,包括灯具编号、投射分区、图纸标注和技术反馈。可靠方案应将视觉设计、光学判断和施工协同结合起来,而不是分开处理。

项目经验

这类跨国博物馆项目的难点,不在于单台灯具能否点亮,而在于图纸深化、灯位拆分、投射距离、现场安装和夜间调试能否形成闭环。ZOMEI 将设计图纸、灯具编号、图案分区、支架角度和现场反馈统一到同一套项目资料中,让客户、设计方和施工团队围绕同一目标协同推进。

01

图纸先行

在生产和安装前明确投射区域、灯具编号、图案分区和安装角度,减少现场反复调整。

02

投射几何控制

远距离投影会放大支架、角度和墙面偏差,前期拆分越准确,夜间调试效率越高。

03

现场校正

通过夜间调试统一焦点、边界、亮度和画面衔接,让多个投影区域形成完整建筑画面。

04

跨国协作

图片、视频、图纸版本和现场反馈需要持续同步,让客户、设计方和技术团队保持同一判断标准。

05

控制逻辑清晰

白光、静态图案和动态场景分区管理,便于后期场景切换、节目更新和维护。

06

交付资料沉淀

将灯位编号、安装记录、调试参数和最终效果归档,方便后续复盘和项目维护。

常见问题

01

什么是 LED 切割投影灯?

LED 切割投影灯是一类通过光学系统和图案片,将清晰图案、纹理或可控光形投射到建筑表面的专业灯具。

02

为什么这个项目选择投影照明?

项目目标不只是照亮建筑,而是在大面积外立面上形成可控的艺术图案和夜间识别度。相比传统洗墙,精准投影能提供更清晰的边界和更丰富的视觉表达。

03

多台灯具如何完成大面积图案拼接?

整体画面会被拆分成多个投射区域,每台灯具负责一个区域,并根据距离、角度和现场偏差进行校正,最后在夜间调试中完成亮度、焦点和边界对接。

04

系统可以同时支持白光、静态图案和动态效果吗?

可以。方案可根据项目需求设置白光模式、静态图案模式和动态视觉模式,最终效果由控制程序、图案内容和现场调试共同决定。

05

为什么必须进行现场夜间调试?

建筑材料、环境光和安装误差都会影响投影画面。夜间调试可以在真实观看条件下修正焦点、边界、亮度和拼接效果。

06

每台灯具的 6 种场景切换有什么作用?

每台灯具可配置多组图案或场景内容,便于在不同活动、节日或运营阶段切换画面,让建筑夜景保持可更新的表达能力。

07

这种方案适合哪些项目?

适合酒店、商业综合体、文化地标、展馆、城市更新和文旅夜游等项目,尤其适合需要夜间识别度、艺术表达和动态场景的建筑立面。

08

图案内容是否可以按建筑主题定制?

可以。图案可围绕建筑文化、品牌视觉、节日主题或艺术内容进行定制,并在深化阶段根据投射比例和材料反射特性进行调整。

09

评估类似项目需要提供哪些资料?

建议提供建筑图纸、立面尺寸、安装位置、观看距离、目标效果、控制需求和项目时间计划,便于进行初步技术判断。

项目总结

  • 阿拉木图艺术博物馆是中亚现代与当代艺术领域具有代表性的私人博物馆。
  • 本项目外立面照明采用 1150W 大功率精准 LED 切割灯。
  • 多台投影灯具通过画面拼接形成大面积建筑图案。
  • 系统支持白光、静态图案内容和动态视觉场景。
  • 卓美参与深化设计、安装支持和现场调试等阶段。
  • 中国团队与哈萨克斯坦客户及现场团队的紧密协作,帮助复杂技术方案转化为最终建筑灯光体验。
